Prepare las refacciones críticas antes del próximo paro. Clasifique las bombas por impacto en producción, valide un segundo proveedor para las piezas que pueden detener la planta y compare las opciones de suministro por fecha de entrega en México.
Abastecimiento de refacciones para bombas en 2026
Faltan ocho semanas para un paro programado y el proveedor cotiza diez semanas para entregar un impulsor. Con dos semanas de diferencia, mantenimiento necesita saber si hay una pieza compatible disponible, si puede recibir primero las refacciones críticas o si conviene activar una segunda fuente.
Ese ejemplo muestra dónde empieza la planeación MRO. Compare la fecha límite en planta con el plazo completo del pedido. Use la lista de bombas instaladas para identificar qué equipos dependen de una sola fuente y qué piezas requieren aprobación antes de cambiar de proveedor.
Tres frentes para asegurar el suministro

1. Valide un segundo proveedor de refacciones
Empiece por una pieza de bajo riesgo y acuerde cómo se aceptará. El modelo, el tamaño y el bastidor o grupo permiten ubicar la configuración. El número OEM, el código POS o el plano ayudan a verificar la pieza concreta, sus interfaces y el material.
- Capacidad del proveedor. Revise el alcance de su sistema de calidad, referencias de aplicaciones similares y cumplimiento de fechas en pedidos anteriores.
- Dimensiones y material. Acuerde el plano y las dimensiones de aceptación. Solicite el informe dimensional y el certificado de material vinculados a la pieza o al lote.
- Pruebas aplicables. Defina la inspección y las pruebas requeridas según el componente, el servicio y las especificaciones de su planta.
- Primer suministro. Registre el resultado de la inspección, la fecha de entrega y cualquier desviación antes de liberar piezas críticas.
2. Organice el inventario por criticidad
Clasifique cada bomba por la consecuencia de un paro y la disponibilidad real de respaldo. Confirme qué equipos comparten una refacción aprobada antes de agrupar existencias. Ajuste la cantidad según consumo, plazo de reposición y costo de tener la pieza en almacén.

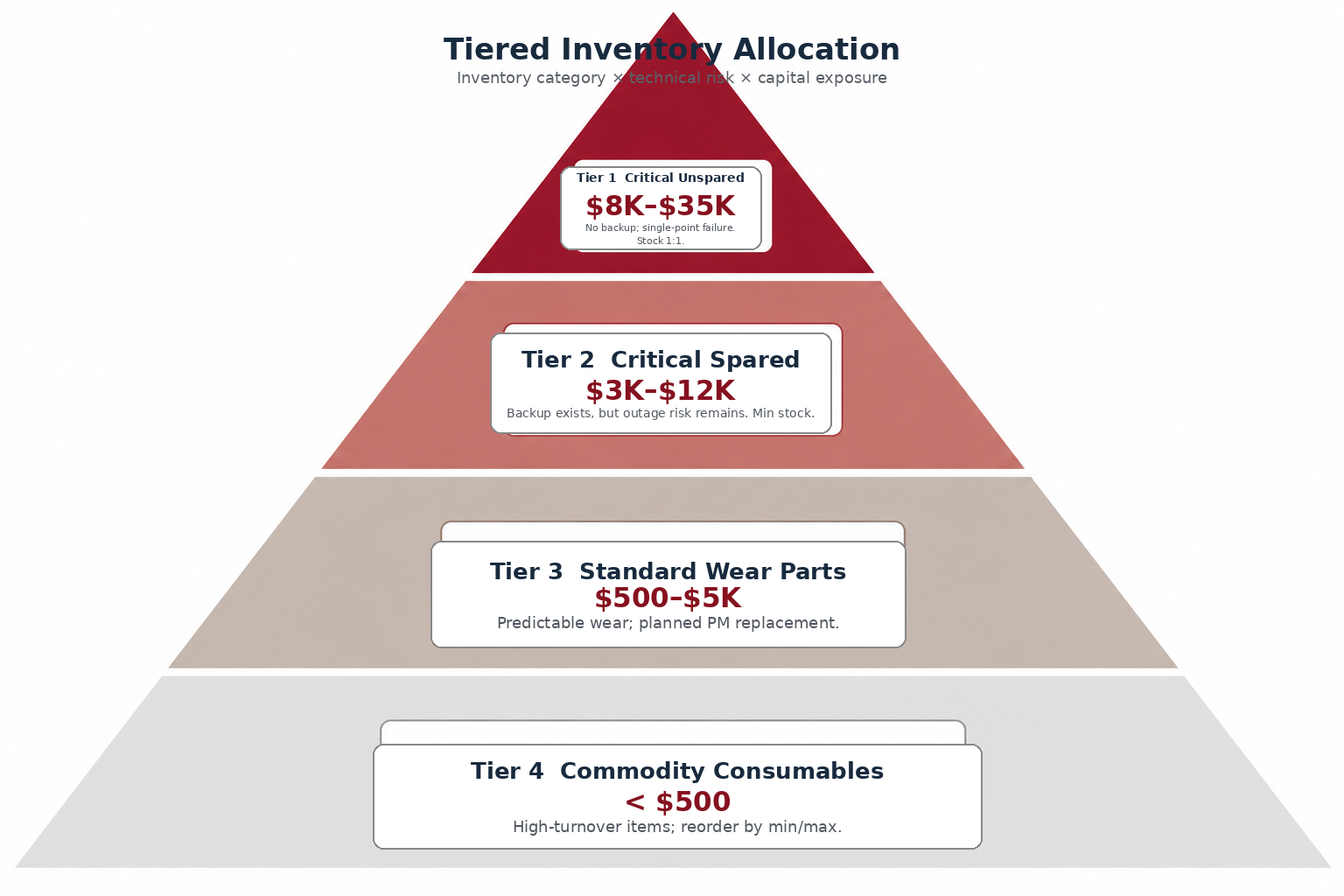

| Nivel | Qué considerar | Presupuesto ilustrativo |
|---|---|---|
| 1. Crítica sin respaldo | Extremo húmedo completo o conjunto validado para recuperar el equipo. | $8,000–$35,000 |
| 2. Crítica con respaldo | Impulsor, sello, juntas y piezas de desgaste aplicables al modelo. Defina cuánto tiempo puede operar el respaldo. | $3,000–$12,000 |
| 3. Desgaste programado | Juntas, rodamientos y componentes de desgaste según historial y plan de mantenimiento. | $500–$5,000 |
| 4. Consumibles comunes | Empaques o consumibles de reposición frecuente. Defina mínimos y máximos según uso. | Menos de $500 |
Use las bandas del esquema como referencia de planeación. La cotización debe indicar moneda, cantidad, material, alcance y punto de entrega.
3. Compare rutas según la fecha en planta
Separe disponibilidad o fabricación, inspección, transporte internacional, despacho y traslado a la planta. Pida al proveedor la fecha de embarque y la fecha estimada de entrega para el mismo alcance.
- Marítimo. Úselo en pedidos planificados y confirme puerto, itinerario y fecha de entrega interior.
- Aéreo o envío dividido. Compare el costo adicional con el impacto del paro. Puede adelantar la pieza crítica y programar el resto por otra ruta.
- Inventario regional. Solicite confirmación de referencia, cantidad, material, ubicación y fecha de salida.
- Documentación. Aclare el lugar de entrega, los documentos comerciales y las responsabilidades de despacho. Consulte DDP para el destino concreto cuando aplique.
Plan para incorporar un segundo proveedor
Use este calendario como ejemplo de un programa de validación. Ajuste los hitos según la disponibilidad de muestras, la duración de la prueba en planta y la fecha prevista del paro.
| Hito orientativo | Acción | Resultado esperado |
|---|---|---|
| Mes 1 | Preselección del proveedor | Referencias, alcance de calidad y ejemplos de documentación revisados. |
| Mes 2 | Validación de una pieza de bajo riesgo | Dimensiones, material y entrega evaluados contra el pedido. |
| Mes 3 | Inicio del piloto | Conjunto identificado y plan de instalación, seguimiento y aceptación acordado. |
| Mes 6 | Revisión del piloto y primer pedido para inventario | Informe de desempeño y aprobación del alcance para el primer lote de refacciones críticas. |
| Mes 12 | Evaluación del programa | Decisión de compras e ingeniería sobre el alcance aprobado para ambas fuentes. |
Riesgos que deben quedar asignados
| Riesgo | Señal de alerta | Acción |
|---|---|---|
| Primera pieza fuera de especificación | Desviación frente al plano o al certificado acordado. | Inspeccione el primer lote y acuerde cómo se resolverán las desviaciones. |
| Atraso logístico | La fecha estimada rebasa el último día aceptable en planta. | Revise inventario confirmado, envío dividido y transporte urgente. |
| Documentación incompleta | El pedido sale sin los documentos acordados. | Confirme el expediente antes del embarque y asigne un responsable. |
| Dependencia de un proveedor | Una sola fuente puede suministrar la pieza aprobada. | Priorice un piloto y mantenga el suministro actual durante la validación. |
| Error de comunicación | La oferta no identifica la revisión del plano, el material o el destino. | Confirme la especificación por escrito y el canal de seguimiento en español. |
Autoevaluación de su suministro de refacciones
Revise una familia de bombas a la vez. Sume el valor indicado en cada fila que describa su situación. El máximo es 11 puntos.
| Factor de riesgo | Puntos |
|---|---|
| Más del 70% de las refacciones se compra a un solo OEM. | 1 |
| Las bombas críticas no tienen un segundo proveedor validado. | 1 |
| El plazo habitual del proveedor aumentó 30% o más frente a su referencia histórica. | 1 |
| En los últimos 24 meses hubo un paro por falta de refacciones. | 2 |
| Una bomba crítica sin respaldo tampoco tiene refacciones en inventario. | 2 |
| El equipo no tiene un plan para validar una segunda fuente. | 1 |
| Las piezas de aleaciones especiales tardan más de 20 semanas con el proveedor actual. | 2 |
| Las refacciones se compran justo a tiempo con menos de dos semanas de margen. | 1 |
- 0–2 puntos. Actualice el inventario disponible y revise los plazos de reposición.
- 3–5 puntos. Seleccione las bombas prioritarias e identifique una pieza para validar con otro proveedor.
- 6–8 puntos. Asigne responsables y fechas para el piloto y la reposición de las refacciones críticas.
- 9–11 puntos. Revise de inmediato la continuidad de producción con mantenimiento, compras e ingeniería.
Una bomba crítica sin respaldo ni refacciones merece una revisión prioritaria, cualquiera que sea la puntuación total.
Qué incluir en su lista para compras
Registre equipo y modelo, número de parte o plano, material, cantidad, fecha de paro y ciudad de entrega. Identifique qué pieza necesita primero y qué documentación debe acompañar el pedido. Con esa información, el equipo puede comparar disponibilidad, fabricación y entrega con el mismo alcance.
